10月12日,大慶油田工程建設公司油田工程事業部杏V-1聯合站改造工程連頭成功。
本次連頭對管線進行切割時,管內氣體達到爆炸極限,遇明火后,易產生閃爆;管內油污流至動火區域,遇明火后,易引燃油污,發生火災;氧氣、乙炔氣帶缺陷或使用失誤易引起氣體泄露,導致火災爆炸。
本次連頭為實現紫外線殺菌間外臨時流程施工,即新深、老深濾后來水管線與殺菌間出水匯管在場區進行連通,跨越紫外線殺菌裝置,更換閥井1座。
動火作業前他們把能拆移下來的動火部件原則上應拆移到安全場所動火。高處動火作業使用的安全帶、救生索等防護裝備采用防火阻燃的材料,采取防止火花濺落措施;檢測氧含量、易燃易爆氣體和有毒有害氣體濃度,合格后方才進行動火作業。他們清除距動火點周圍5m之內及動火點下方的可燃物質或者用阻燃物品隔離;距離動火點10m范圍內及動火點下方,嚴禁同時進行可燃溶劑清洗作業,共使用了MFZ/ABC8-ABC干粉-8kg滅火器12具。

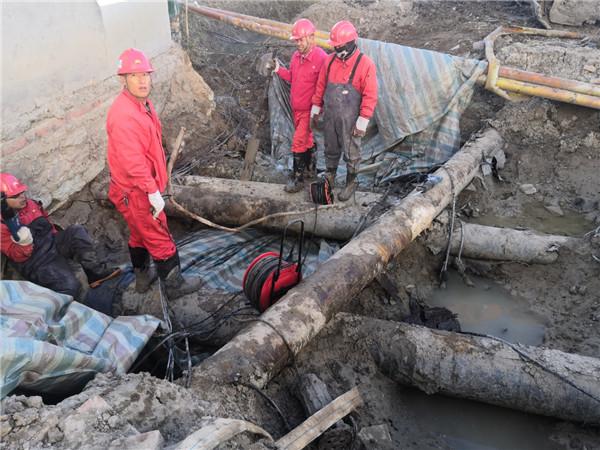

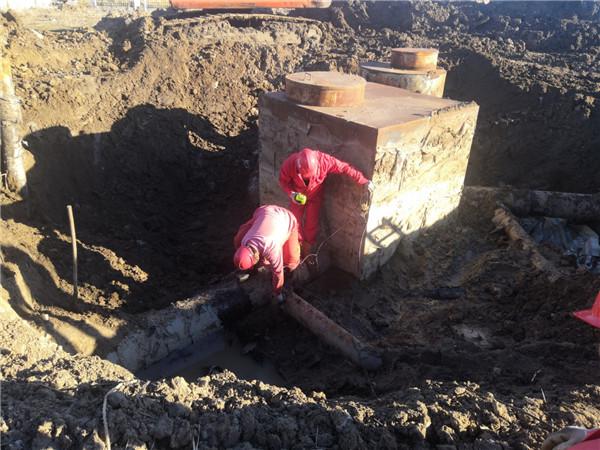

由于施工位置位于地下,因此施工前他們將所要施工的管線全部找出,抽出地下積水,人工配合機械清理操作坑并挖好集水坑,確認好管線切割位置后,清除切割處附近的防腐層,量出管線管徑,他們便根據實際管徑和管線位置預制好連通管段。
他們對新深、老深濾后來水及殺菌間出水管線進行流程停止,關閉濾罐間、反沖洗水罐相應閥門,對管內進行泄壓,由于施工處位于低點,管線斷開后管內積水都會排入坑內,他們用潛水泵抽至回收水池。
放空結束后,人工配合75型挖掘機再次進行清溝。他們在切除的管線上用砂輪機掏出1道凹槽,控制掏槽深度,避免將管線割開;然后使用電動往復鋸對管線進行打開,并同時澆水降溫及消除火花;待開口處管內殘余壓力沒有時,通過開口對管內氣體進行檢測,如果檢測合格,則使用氣割對管線進行打開,如檢測不合格,則繼續使用往復鋸進行管線打開。同時,他們用上述同樣的形式,將妨礙臨時管線施工的老管線拆除,并用16t履帶吊吊出放置在事先鋪好的防滲布上,并對坑內油污進行清理。
原管線(新深來水、殺菌出水)斷開后,通過斷開處,清除管線內部及焊口附近油污、泥水,向管內塞入膨潤土進行封堵,封堵長度至少為要封堵管線管徑的1.5倍,氣體檢測合格后,用氣焊開馬鞍口,之后進行內盲板及馬鞍法蘭短接的焊接。
隨后,他們將預制好的法蘭馬鞍短接與上面焊接好的法蘭進行螺栓連接,并加設提前做好的鐵皮盲板,進行隔離,將預制的匯管就位,進行馬鞍口的焊接。對于老深來水管線,他們直接在立管處斷開,焊接前保證立管內有水,然后檢測后進行馬鞍短管的焊接。然后對流程進行恢復,觀察法蘭、焊口是否有滲漏,對施工區域進行硬防護,并做明顯警示,防止人員進入,待正式流程施工完成后,他們進行了回填。
本次動火連頭共完成54道口的焊接任務,施工班組3個,動用大型機械設備4臺,用時10個多小時。(曲長輝 王蘭鳳)
