新疆阜康抽水蓄能電站上水庫大壩填筑完成

2022-03-28 13:56:22 sunmedia 1604

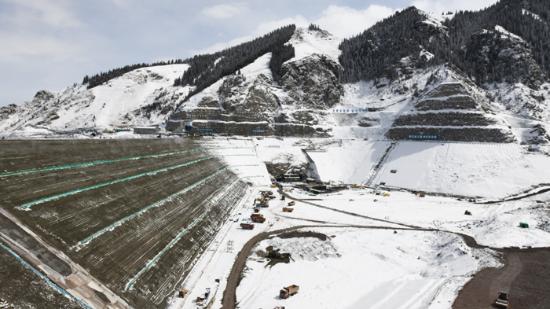

3月22日下午,由水電三局第四分局承建的新疆阜康抽水蓄能電站上水庫大壩填筑至2272米高程,實現了全線封頂,順利完成上庫大壩填筑任務,為下閘蓄水奠定了堅實基礎。

作為新疆首座抽水蓄能電站項目,上水庫大壩為混凝土面板堆石壩,混凝土面板壩壩頂高程2275米,壩頂寬10米,防浪墻頂高程2276.2米,最大壩高133米,壩頂長度414.5米。在大壩填筑過程中,由于施工開挖、填筑量大,項目部面臨土石方動態平衡管理的難題,并且高海拔地區冬季時間長,工地頻發大雪、濃霧等極端天氣,特別是疫情爆發,一時間人員、設備、材料進場困難,疫情多次反復,對工程施工造成嚴重影響。

面對上水庫艱難的施工狀況及節點目標要求,項目部在公司、分局的支持下,細化施工任務,倒排施工計劃,狠抓計劃落實。一是加大資源投入,聯系分局緊急協調設備、物資、人員等資源支持,在保證質量安全的前提下,盡最大能力搶趕工期;二是精準掌握施工動態,組織專業人員對上水庫、輸水發電系統總開挖量、可利用量,以及大壩、庫盆填筑施工進度進行了全面分析和規劃,確保大壩填筑連續施工至設計高程;三是引進數字化大壩控制技術,通過數字化技術,科學合理安排庫盆開挖與壩體填筑施工料源動態規劃,減少填筑料的二次倒運,最大限度地提高直接上壩率,實現了工程自身開挖渣料滿足大壩和庫盆填筑的目標,節約了成本,提高了施工效率。

來源:水電三局? 作者:賈劉旺? 攝影:高雄

商媒在線
免責聲明:商媒在線所提供的信息及圖片除原創外,有部分資訊和圖片從網絡等媒體收集而來,版權歸原作者及媒體網站所有,商媒在線力求保存原有的版權信息并盡可能注明來源;部分因?yàn)椴僮魃系脑蚩赡芤褜⒃行畔G失,敬請?jiān)髡哒徑猓绻鷮?duì)商媒在線所載文章及圖片版權的歸屬存有異議,請立即通知商媒在線,商媒在線將立即予以刪除,同時向您表示歉意!

相關推薦

最新資訊
